初创团队项目管理的一些实践

airain
airain 这家伙很懒,还没有设置简介...

0 人点赞了该文章 · 57 浏览

 初创团队项目管理的一些实践

这次说说产品技术、团队、项目管理相关的话题。

今年初,我玩了一把最简 & 异地的团队,一位兼职设计师(做视觉+交互+前端)、一位兼职技术(服务端+Web)、一位iOS客户端开发,他们在北京,剩下的角色全是我,在杭州。

当时的体会,人少确实减少了沟通协调的损耗,但,异地不在一起办公的阻隔、兼职导致的“时差”问题(部分人晚上、周末才可以干活),更麻烦。而且,这样的团队有个前提——必须是成熟度很高、很职业的选手。你很难在本地一下子找齐,全职开干。

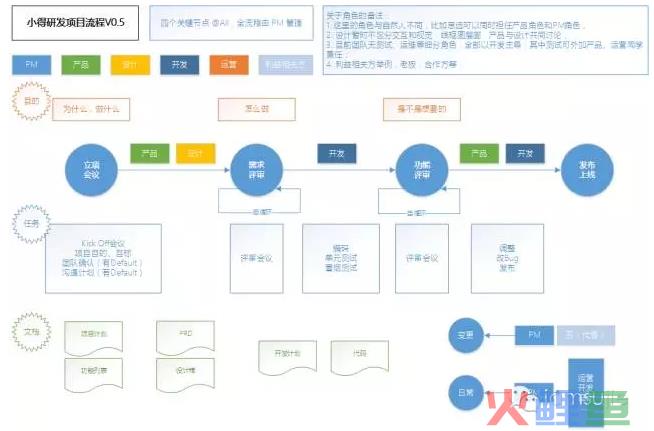

这两个月,又玩起另外一种,团队角色略多,集中办公,但大家的经验都不太丰富,多为1~3年,没经过专业训练的新手。一上来,花了很多时间跟大家一起定规矩,规矩一定要求,但一定不能复杂,下面分享一下这个简化的产品流程与项目管理方式,如图。

角色的简化

根据事情、团队的现状,做合理的简化,这个还是挺考验经验的,必须见过分工很细的团队,然后理解每个角色是怎么一步步分化出来,设置的目的,才能做好。比如现状对于“小得(项目名称)”,我们的做法是:不区分交互和视觉,无专职测试而全民测试,无运维DBA等细分全部开发承担,前端还是单列出来,所以一共是四个角色:产品、设计、前端、开发。当然,对于最简团队,还可以再去掉一个,产品、设计、开发这三个角色是不可或缺的,注意,是三个角色,不一定是三个自然人。

流程的简化

同样,需要见过更复杂的流程,知道每一步是为了防止出什么状况的,才能合理的简化。最低要求,四个关键节点,这些节点是除了产品技术团队、市场运营的关键人也要参与的,我觉得是没法再砍了。

立项会议:确定目的,为什么,做什么;

需求评审:确定怎么做(对于小于2周的小项目,可以和立项会议合并,总体时间控制在2小时以内);

功能评审:简单的讲,就是在测试环境下演示一下产品,确定做出来的是不是团队要的(1小时左右搞定);

发布上线:确定是不是用户要的,用户还要什么……获取反馈,形成闭环。

两个分支流程

变更:一开始可以简化成某个人拍板决定,是否接受变更。

日常:即零散的小需求,只掌握一点,所有需求必须经过产品,不能运营直接找开发,确保产品经理知道所有的需求信息。

文档的简化

几乎可以只有PRD、设计稿、代码三件套。其他都用看板与立会解决。然后,特别强调一个,沟通计划,绝大多数问题都是沟通问题。大家要约定好,是每天开会?线上选一个协作工具?写周报?……这个问题不解决,后面补课一定补得你不要不要的。

看板与立会的实际应用

研发项目过程中,我们发现还是最原始的看板和立会好用,先说看板里用到的基本元素——任务卡片,也就是一张便签。

任务描述:一个词+一句话(如果一个词可以讲清楚,可以不用一句话),比如前端同学写的一张“Detail页面制作”;产品同学的一张“后台订单管理需求细化”。

工时评估:对于2~4周的项目,精确到1~4小时的粒度比较合理,如果一张便签的工作量超过8小时,则需要分拆,这个评估,一开始不准确没关系,每天都会回顾,好好做肯定越来越准。

Deadline:据说Deadline是第一生产力,写明日期即可。

优先级:实际操作过程中,并没有写,当任务越多的时候,越需要。

三个角标算是个小创新

左上表示延期,少量延期是正常的,也是允许的,但要监控。如果发现多数人出现大量延期,则说明计划制定不合理,需要调整,如果发现少量人出现大量延期,则更可能是个人问题,需要延期人自己加班赶上进度。此点团队要达成共识,让别人等、浪费别人的时间是可耻的。

右上表示突发任务,少量的突发是正常且允许的,但如果有大量突发,则说明计划不足,没有经验,或者有『外力』经常干扰项目进程。

左下表示持续任务,可以一直贴在Doing里,比如对产品人员来说的『处理用户反馈』,非持续任务都应该每天从Doing到Done。

右下角标备用,敏捷的基本思想就是方法论边做边优化,团队一起来。

多种颜色的卡片也可以灵活应用,比如我们现在只有4个角色,正好4种颜色——产品、设计、前端、开发。

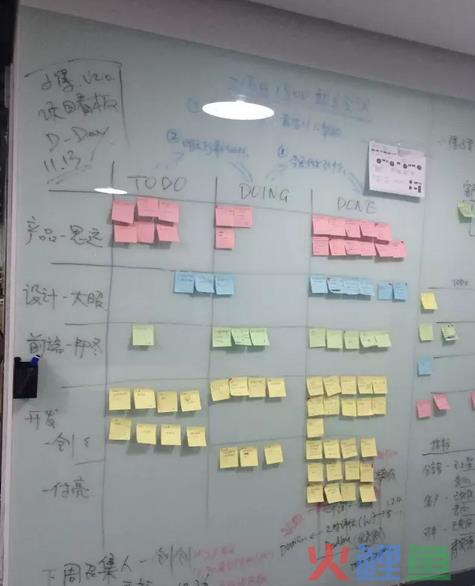

有了便签,然后我们来制作看板。

横轴Todo、Doing、Done

Todo里的是本项目内需要做还没做的事情,只需要明确便签的部分信息:

任务描述:可以概括,比如『手机版的设计』,特别是比较久以后要做的事情,在便签从Todo进Doing时拆分即刻,并废弃掉旧的便签。

优先级:结合工时评估一起,判断每天应该拿哪些便签进Doing。

工时评估和Deadline可以在便签从Todo拿进Doing的时候同步确定。

如果Todo里便签过少,则说明对未来要做什么没有计划,或者,说明当前项目进入尾声。

Doing里表示当天要做的事情,如果便签过少,或者工时加起来远远小于8小时,则说明工作安排出问题了,当然,通常一天平均算5~6小时是合理的。做得好的话,每天贴3~5张便签,有一些是必须要完成的,有一些是可以冲击一下的bonus。

Done里是已经完成的事情,随着项目的进行,越来越多,记得最后收集起来归档。

纵轴分角色,每个角色里再分不同人,在Todo阶段的便签,有些是只确定角色,不确定谁来做的,比如开发的任务『搭建测试环境』。

每日立会(叫立会,就是一起站着开会的意思)

每天固定时间,可以是早上一来,或者每天下班前,每周换人召集、主持。

今天做了什么,一边说一边把Doing里的拿到Done;明天要做什么,一边说一边把Todo里的拿到Doing。

会议时,每个人要特别关注需要互相配合,有前置依赖的任务。

还有些信息也可以写在看板上,比如当前项目的几个关键节点的日期(功能评审、发布上线),本周立会的主持人是谁(每周轮换),当前看板信息已经更新到哪一天等。

每个项目完成,也是会做一下回顾的,看看管理方法上有哪些”好的需要保持的;不好的需要改进的”。

Over,可能你也看出来了,里面有大量Scrum的本地化。



#专栏作家#

苏杰,好产品创始人,人人都是产品经理专栏作家,前阿里巴巴产品经理。《人人都是产品经理》、《淘宝十年产品事》作者,七印部落发起人,期待和同学们一起,用好产品改变世界。

本文系作者授权发布,未经许可,不得转载。

发布于 2023-01-16 21:29

免责声明:

本文由 airain 原创或收集发布于 火鲤鱼 ,著作权归作者所有,如有侵权可联系本站删除。

推荐内容

目标管理的起源
项目时间管理的意义
在哪个层面实施OKR
工作分析中需收集的资料类型
认清项目管理的真正价值
项目是发展手段和业绩来源
PMP考试攻略
PMP答题技巧(详细版)
项目经理的职责
项目管理成熟度诊断方法
火鲤鱼 © 2024 专注小微企业服务 冀ICP备09002609号-8
